一、项目概况

本项目业主为广州市增城区气象局,性质为气象影视中心高清数字演播室系统的采购、安装与调试集成工程,按声学、灯光、音响三大专业同步实施,项目基本信息如下表所示。

项目名称

广州市增城区气象局TVS高清数字演播室声学装修及影视灯光音视频系统采购安装调试项目(业绩表NO.310:广州市增城区气象局高清数字演播室系统采购项目)

项目地点

广州市增城区荔城街通园路4号

建设单位

广州市增城区气象局

建设时间

2017年9月28日至2017年12月22日,工期约85天

工程内容

气象演播室声学装修深化设计、演播室灯光系统深化设计、3讯道高清数字演播室系统深化设计、控制中心深化设计、隔声隔振处理、电视灯光吊挂系统安装调试

核心声学指标

混响时间0.35±0.1秒;本底噪声NR-25;快速语言传递指数RASTI>0.65

二、工程范围与系统组成

2.1 建筑声学装修与隔声隔振

气象演播室是典型的语言类录制空间,对背景噪声与混响时间高度敏感。本项目围绕三项核心声学指标展开建声设计:混响时间0.35±0.1秒,保证播音员语音饱满清晰、无房间染色;本底噪声NR-25,为高灵敏度录音话筒提供安静的拾音环境;快速语言传递指数RASTI>0.65,从客观指标上锁定语言可懂度。同时针对演播室所处办公楼环境实施隔声隔振处理,对隔声门窗、穿墙管线、空调风口等薄弱环节做断桥与密封强化,切断空气传声与固体传声两条传播路径。

2.2 吸声结构与声学饰面

中低频吸收采用难燃木龙骨抵架、密封留空腔、封薄板的共振吸声结构;中高频吸收采用难燃木龙骨安装超细玻璃棉的多孔吸声结构。两种结构按不对称分布布置于墙面与顶面,实现对混响时间及其频率特性的精准控制。饰面选用难燃透声织物与木纹板饰面吸声结构相互组合,结合暗藏灯光带塑造简洁明快、现代感强的气象科技视觉风格,兼顾防火、吸声与装饰三重功能;墙顶面构造同步预留灯具吊挂条件,实现建声与灯光的一体化设计。

2.3 影视灯光系统

灯光系统按高清拍摄标准配置:LED影视聚光灯8台承担主光与人物造型光,LED影视平板柔光灯34台承担基础照明与柔光补充,配1024电脑灯控制台实现场景化调光,48路影视灯光电源直通箱保障供电安全与调配灵活性。全LED光源发热量低、色温一致、显色指数高,与蓝箱抠像和虚拟系统对光环境的苛刻要求相匹配。电视灯光吊挂系统按规范安装调试,依托公司自研的恒力吊杆与可变角度柔光灯等专利技术积累,灯具吊挂均经安全校核。

2.4 3讯道高清数字演播室音视频系统

音视频系统按3讯道高清数字演播室架构建设:配置2台高清专业摄像机与1台手持式外拍高清摄像机,满足演播室内多机位拍摄与外出采访需求;2套气象预报高清非线性编辑系统支撑节目后期制作;1套高清气象虚拟系统实现三维虚拟场景合成;并配备音频系统、内部通话系统、时钟系统及周边设备,形成从拍摄、切换、包装到录制的完整节目生产链路。

2.5 控制中心

导播控制室与演播室通过隔声观察窗连通,集中布置监看墙、导播切换、调音与编辑工位,值班编导可在控制中心完成节目录制、信号监看、灯光声频联动等全部操作,形成“演播室+控制中心”的标准气象节目制作格局。

三、设计亮点与技术创新

3.1 三项声学指标联动控制

将混响时间、NR-25本底噪声与RASTI三项指标作为整体统一校核:吸声构造决定混响时间,围护隔声与设备噪声控制决定本底噪声,房间声场均匀性决定RASTI。三者互相影响,若割裂设计容易出现单项达标、整体失衡,本项目在设计阶段即完成联动权衡。

3.2 共振吸声与多孔吸声不对称复合布置

薄板共振吸声结构的吸收峰值位于中低频,超细玻璃棉多孔吸声结构覆盖中高频;两种结构不对称分布,可针对房间简正频率畸变精准调整,比单一吸声材料更容易把混响频率特性拉平,是语言类演播室常用的成熟做法。

3.3 全LED影视灯光配置

LED聚光灯与平板柔光灯的组合兼顾造型光与基础光,色温一致、显色性好,配合1024电脑灯控制台可预设多种节目场景;相对传统卤钨灯具发热量大幅下降,既减轻空调负荷,又延长灯具寿命,符合电视演播室灯光系统的节能与安全要求。

3.4 蓝箱抠像与高清气象虚拟系统协同

虚拟演播对蓝箱均匀照度、无阴影光环境要求苛刻。设计上以平板柔光灯铺底、聚光灯补充造型,使蓝箱区域照度均匀、色键抠像干净,高清气象虚拟系统合成的天气图表、云图动画与主持人画面融合自然,为天气预报节目提供专业包装能力。

3.5 声学与灯光吊挂一体化设计

墙面与顶面声学构造在设计阶段即预留灯具吊挂节点与检修条件,避免建声完成后二次开孔破坏吸声结构,也避免吊挂件形成新的声桥,这是声学装修与影视灯光深度协同的关键细节。

四、施工难点与解决方案

4.1 既有办公建筑内的隔声隔振改造

难点:演播室位于办公楼内,走廊人员活动、相邻房间噪声与空调设备振动都会干扰拾音。

解决:按“断桥+密封+匹配”原则实施隔声隔振处理——围护结构与原建筑之间做弹性断桥,隔声门窗与墙体隔声量匹配设计,穿墙管线做密封与柔性连接,确保本底噪声稳定达到NR-25。

4.2 声学构造与灯光吊挂的交叉施工

难点:吸声墙面、吊顶与灯具吊挂、灯位管线在同一界面施工,工序交叉容易破坏已完成的声学构造。

解决:深化设计阶段统一定位灯位与吊挂点,声学封板前完成吊挂预埋与管线敷设,封板后仅按预留节点开孔安装灯具,杜绝二次开凿带来的吸声损失与声桥漏声。

4.3 多系统联合调试

难点:声学、灯光、摄录、虚拟、时钟、通话多专业并行,接口多、联调关系复杂。

解决:制定分步调试方案——先单系统自检,再灯光与摄录对接校色,最后声、光、电视频与时钟通话全链路联调,逐项签认,确保竣工即达可播状态。

4.4 约85天工期的组织管理

项目自2017年9月28日开工至12月22日竣工,建声、灯光、音视频三专业交叉流水作业,吸声构件与饰面材料场外加工、现场装配,关键工序提前排布,实现工期与质量双达标。

五、实景效果展示

5.1 演播室实景

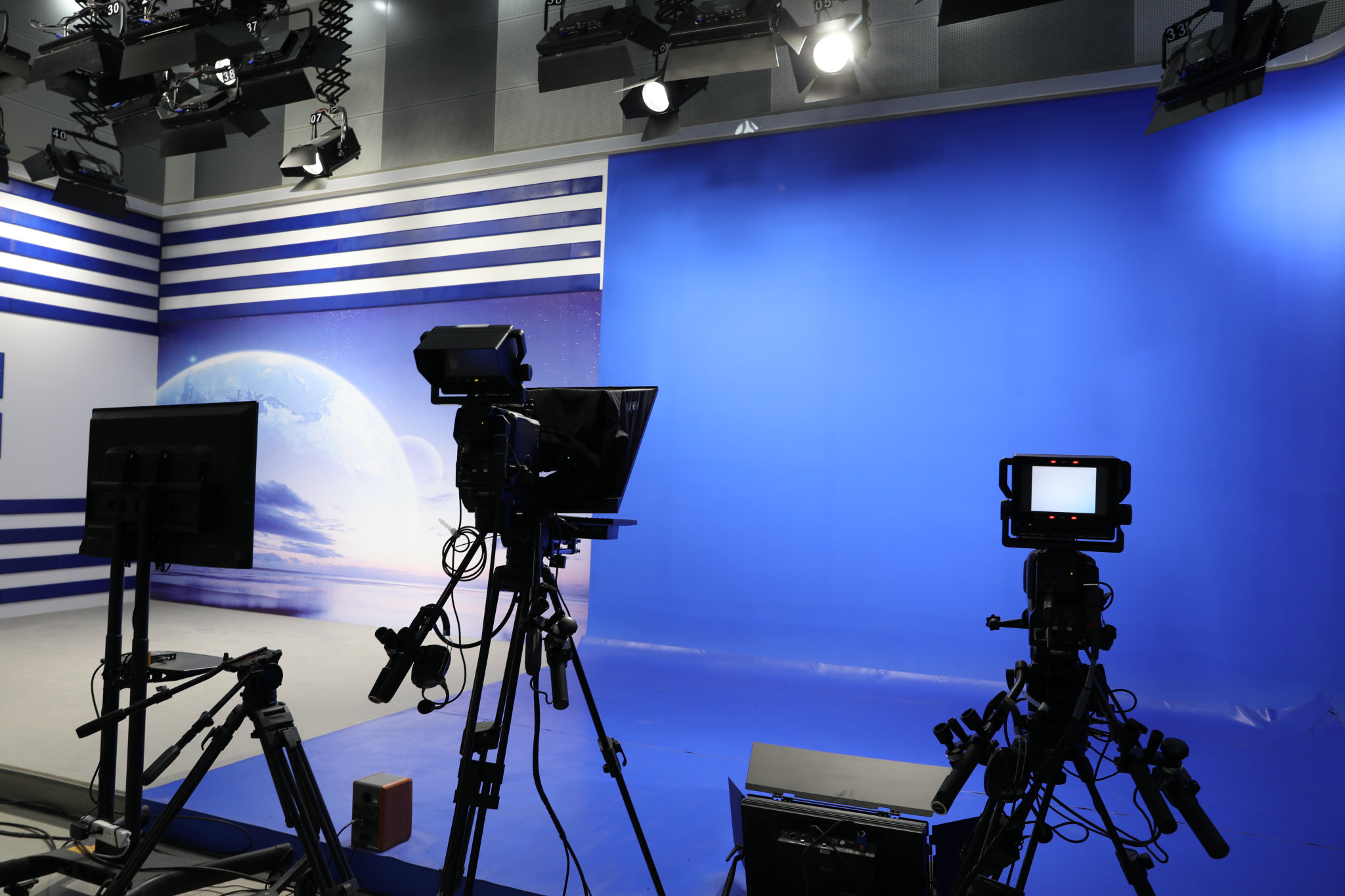

演播室实景:蓝箱抠像区与高清摄像机位,顶部为影视灯光吊挂系统

演播室以蓝色为主色调,蓝箱抠像区、气象主题景区与高清摄像机位布局紧凑,顶部影视灯光吊挂系统将聚光灯与平板柔光灯按灯位图精确就位。

演播室实景:气象节目景区与主持人站位,气象主题背景

景区以气象科技风格的蓝白条纹与行星、云图背景墙构成,配合暗藏灯带,画面层次丰富,满足天气预报与科普节目的多场景录制。

演播室实景:蓝箱、声学墙面与吊挂灯具细部

近景可见难燃透声织物与木纹板组合的声学墙面、穿孔吸声吊顶与蓝箱地胶的衔接工艺,声学构造与灯光吊挂互不干扰。

5.2 导播控制室实景

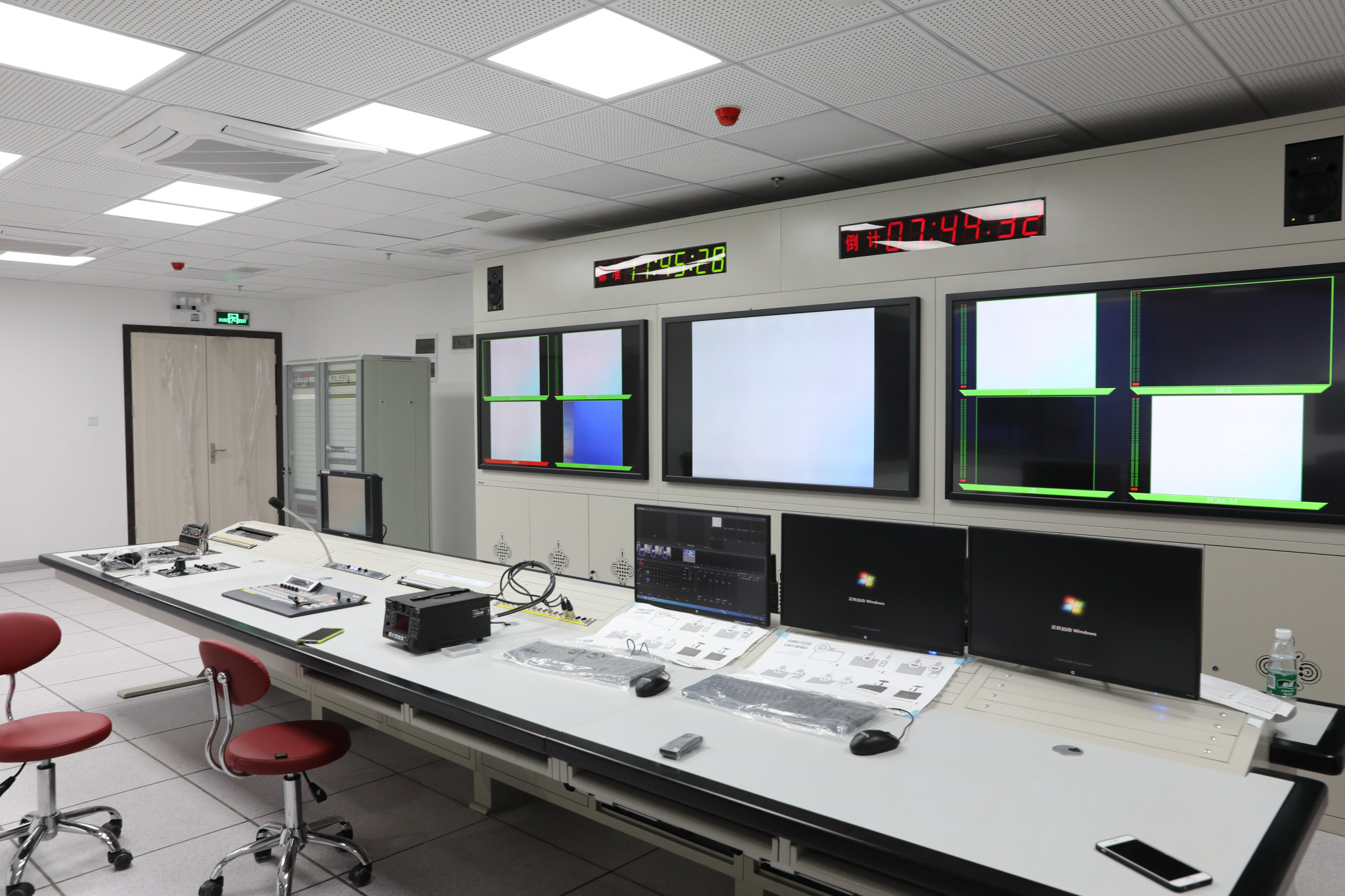

导播控制室实景:监看墙、导播调音工位与计时钟

控制室监看墙集中显示多讯道信号与气象节目预览,导播调音工位、内部通话与计时钟一字排开,时钟系统为直播录制提供统一时基。

5.3 设计效果图

演播室设计效果图:NEWS景区、气象云图背景与蓝箱

设计效果图呈现了演播室的完整空间布局:左侧NEWS主播景区配气象云图大屏,右侧为蓝箱虚拟抠像区,墙面为吸声构造与造型条纹的组合。

控制中心设计效果图:气象数据监看与导播工位

控制中心效果图中,气象数据监看屏、长条导播台与大面积隔声观察窗同室布置,体现气象影视制作“监看—导播—录制”一体化的功能动线。

六、FAQ常见问答

问1:气象局演播室和普通会议室装修有什么区别?

答:气象局演播室是专业节目制作空间,核心目标是录制出可用于播出的画面与声音:建声上要控制混响时间、本底噪声与语言清晰度,灯光上要满足照度、色温与显色一致性的拍摄要求,音视频上要具备多讯道摄录、切换与虚拟合成能力。普通会议室装修不承担这些指标,直接套用会议室做法会导致节目声音发闷、画面偏色,返工代价远高于一次建对。

问2:NR-25和混响时间0.35秒意味着什么?

答:NR-25是噪声评价曲线,表示演播室内的背景噪声非常低,空调、设备与外界噪声都不会进入话筒,主持人可以安心录制;混响时间0.35±0.1秒属于语言类演播室的合理区间,语音清晰饱满又不干涩。两项指标加上RASTI>0.65,共同构成气象演播室的声学验收硬指标。

问3:为什么选择LED影视聚光灯和平板柔光灯?

答:LED影视灯具色温一致、显色指数高,高清摄像机拍摄不偏色;平板柔光灯出光面积大、光线柔和,适合铺基础光并让蓝箱照度均匀;聚光灯方向性强,适合塑造主播面部立体感。LED发热低、寿命长,还能显著降低空调负荷。本项目配置8台聚光灯加34台平板柔光灯,兼顾造型与铺光。

问4:3讯道高清数字演播室是什么概念?

答:讯道指同时参与节目制作的摄像机通道数量。3讯道即3台摄像机信号同时接入导播切换系统,2台高清专业摄像机负责演播室内多机位,1台手持外拍机负责外景素材;配合非线性编辑系统与虚拟系统,可完成从多机位拍摄、实时切换到后期包装的完整流程。讯道数是衡量演播室制作能力的基础指标。

问5:气象虚拟系统如何与蓝箱配合工作?

答:主持人在蓝箱前播报,摄像机拍摄蓝色背景下的主持人画面;虚拟系统通过色键抠像把蓝色部分替换成三维天气场景,如云图、雷达回波、气温分布等。蓝箱照度必须均匀、无阴影、无反光,否则抠像边缘会出现毛边或透底,这也是本工程用34台平板柔光灯精细铺光的原因。

问6:既有建筑改造成演播室,隔声隔振怎么做?

答:按断桥、密封、匹配三个原则:围护结构与原建筑之间用弹性材料断开固体传声路径;门窗、管线孔洞全部密封,空调风管加装消声器;隔声门窗的隔声量与墙体匹配,避免薄弱环节漏声。本项目通过上述处理,把办公楼环境中的演播室本底噪声稳定控制在NR-25。

问7:这类项目工期一般多久?赛佳能全国承接吗?

答:本项目2017年9月28日开工、12月22日竣工,约85天完成声学、灯光、音视频三大专业。赛佳面向全国承接演播室、录音棚、直播间、融媒体中心等声学灯光音响工程,在气象系统内已服务广东省气象局、广西气象局、清远/江门/惠州/韶关等多地气象部门,可提供设计、施工、集成到售后的一体化服务。

七、避坑指南

误区1:把气象演播室当普通房间装修

解答:建声不是装个吊顶贴块板。混响时间、本底噪声、隔声隔振都有明确指标和验收方法,必须由专业声学单位做深化设计,否则节目录出来声音浑浊、底噪明显,后期无法用设备弥补。

误区2:灯光只看数量不看质量

解答:色温不统一会让主播脸部偏蓝或偏黄,显色指数低会让天气图表颜色失真。选型时应明确色温(如5600K)、显色指数(Ra)与调光方式,并用色温表实测验收,而不是只数灯具台数。

误区3:忽视灯光吊挂安全与用电安全

解答:演播室顶棚悬挂大量灯具,吊挂件必须做承重与防坠校核,供电须配置专用直通箱与分路保护。省略安全校核会留下坠灯与电气火灾隐患,验收也过不了关。

误区4:声学装修与灯光吊挂脱节

解答:先做完建声再想灯往哪挂,必然二次开孔,破坏吸声结构还会形成声桥。正确做法是深化设计阶段统一确定灯位、吊挂点与管线走向,封板前完成预埋。

误区5:多系统各自为政、不做联调

解答:声、光、摄录、虚拟、时钟、通话若只做单系统调试,开播时极易出现时基不同步、切换黑场、通话不畅等问题。应按单机自检、对接校色、全链路联调三步走并逐项签认。

误区6:只重装修效果不重验收指标

解答:视觉效果好看不等于指标达标。混响时间、NR噪声、RASTI、照度、色温等应以第三方实测数据为准写进验收资料,避免交付后与业主产生指标争议。

八、规范依据

本项目的设计与验收参照下列现行国家与广电行业标准执行:

标准编号

标准名称

适用环节

GY/T 5086-2012

广播电视录(播)音室、演播室声学设计规范

建声设计与声学指标

GY 5022-2007

广播电视播音(演播)室混响时间测量规范

混响时间测量与验收

GY 5045-2006

电视演播室灯光系统设计规范(含强制性条文)

影视灯光系统设计

GY/T 5043-2013

广播电视中心技术用房室内环境要求

导播控制室等技术用房

GB/T 15508-1995

声学 语言清晰度测试方法

语言清晰度评价

GB/T 50356-2005

剧场、电影院和多用途厅堂建筑声学设计规范

建筑声学设计参考

GB 50118-2010

民用建筑隔声设计规范

隔声隔振设计

JGJ 57-2016

剧场建筑设计规范

声光协同设计参考

GB 50371-2006

厅堂扩声系统设计规范

演播室音频系统

GB/T 4959-2011

厅堂扩声特性测量方法

音频系统测量

GB 50034-2013

建筑照明设计标准

照明设计参考

GB 50303-2015

建筑电气工程施工质量验收标准

电气与灯光供电安装

GB 50210-2018

建筑装饰装修工程质量验收标准

装饰装修工程验收
