首页 > 演播厅案例 > 东莞厚街中学TVS演播室声学装修/声学设计/XR演播室设计
东莞厚街中学TVS演播室声学装修/声学设计/XR演播室设计

东莞厚街中学TVS演播室声学装修/声学设计/XR演播室设计

联系我们
客服电话
020-86299208

一、项目概况

项目要素

内容

建设单位

东莞市厚街中学

项目全称

东莞厚街中学TVS演播室声学装修/声学设计/XR演播室设计(演播室声光系统综合工程)

项目地点

广东省东莞市厚街镇教育路1号(厚街中学校园内)

建设规模

TVS 120㎡演播室(TeleVision Studio)

合同信息

合同编号HT-2023-02397507(广东政府采购智慧云平台电子卖场·装修工程定点议价采购)|合同金额648,000元

合同工期

2023年4月6日至2023年5月23日,共45个日历天(总价包干,工程质量合格)

建设内容

TVS演播室声学装修、TVS演播室灯光系统、TVS演播室音响系统、TVS舞台机械等

交付亮点

XR主播区+绿幕抠像区双区一体、建声/灯光/音响/舞台机械四系统集成、学期中施工不停课、45天快速交付

二、工程范围与系统组成

一座 120㎡ 的校园演播室,表面看是「一间房子加一块背景」,实际上是四个专业系统在同一空间内的协同作业:声学装修决定话筒里的声音干不干净,影视灯光工程决定镜头里的肤色真不真实,音响系统决定节目录制与现场扩声的还原度,舞台机械(灯光吊挂系统)决定几十台灯具能不能安全地悬在师生头顶。四者缺一,校园节目制作就会在最后一环掉链子。

2.1一室两区:XR 主播区与绿幕抠像区的空间协同

四个专业系统在 120㎡ 内共享同一空间、同一批吊顶与同一套电气:建声要「静」,灯光要「亮」且不跳色,音响要「清」且不啸叫,吊挂要「稳」且可调节。本项目按「一张深化图统筹四个专业」推进:声学装修构造与灯具吊挂点位对位,XR 背景墙区吸声构造针对性补足,绿幕区布光与幕面尺寸联动设计——四张考卷一份答卷,避免装修完成后互相拆台的高昂代价。

2.2校园演播室的功能定位:从第二课堂到融媒体素养教育

对中学而言,演播室不是「一间录像的房子」,而是融媒体素养教育的实训基地:校园新闻由学生出镜播报,社团节目在这里完成多机位录制,课程实录与开放日直播依托同一套系统完成。XR 主播区「开机即录」的低门槛,让日常使用不必每次都做复杂布光;绿幕抠像区则把虚拟合成的创作空间留给师生的想象力。校园电视台的价值,正在于把「会看视频」升级为「会做视频」——而专业的声光环境,是这一切的地基。

系统

设计要点

赛佳方案

演播室声学装修(建声)

混响时间控制、吸声/扩散界面配比、隔声构造

语言清晰度优先,服务校园节目口播与课堂实录拾音

TVS演播室灯光系统

照度、色温一致性、显色指数(Ra)

影视灯具吊挂阵列布光,XR主播区/绿幕区分区光效

TVS演播室音响系统

拾音、扩声与监听链路

节目录制与现场活动扩声兼顾,声像清晰不啸叫

XR虚拟演播室设计

XR风格实景背景+绿幕抠像区

实景主播区与虚拟合成区一体规划,支撑虚拟场景创作

舞台机械(灯光吊挂)

吊挂点位、荷载与安全配件

荷载核算+防坠落措施,恒力吊杆等专利器材应用

导播控制室

隔声观察窗、设备机柜与监看

隔声观察窗联通演播区,导播师生看得见、听得清

电气与调光系统

供电容量核算、强弱电分离

灯光调光与音响供电分路,保障录制电磁环境干净

三、设计亮点与技术创新

校园演播室与电视台综合演播室的需求各有侧重:使用者是在校师生,节目形态以校园新闻、课程实录与社团创作为主,更新频次高、轮换使用频繁、对操作门槛与安全性的要求极高。本项目的设计亮点,围绕「声音干净、画面真实、用得放心」三个词展开。

3.1先控噪声、再做音质:本底噪声与混响时间的先后逻辑

声学装修有一条铁律:本底噪声控制优先于 混响时间营造。本项目按「先隔绝、后吸收、再扩散」的顺序推进:先以隔声墙体、隔声门、隔声观察窗与减振构造把校园广播、走廊人声与操场活动噪声挡在门外,再按校园节目口播与课堂实录为主的拾音需求配比吸声与扩散界面,把 混响时间控制在语言录制的短混响区间。顺序反了,再漂亮的吸声墙面也救不回被噪声污染的口播环境——这是 演播室声学装修与普通装修最本质的区别。

3.2XR虚拟演播室设计:实景背景与虚拟抠像的两种真实

本项目的 XR虚拟演播室设计,落成形态是「一室两区」:XR 主播区以科技感视觉背景墙配合环形灯带塑造虚实融合的出镜环境,主播台居中、机位正面取景;另一侧为大面积 绿幕抠像区,师生可与虚拟校园、知识图表、外景画面实时合成。两种「真实」对声学与灯光提出连带要求:XR 背景墙是坚硬的声反射面,墙区吸声构造须针对性补足,防止反射拉高 混响时间;背景灯带自发光参与现场光环境,灯光设计须按 色温一致性统一校核;绿幕区的布光均匀度直接决定抠像边缘的干净程度,灯具点位在深化阶段即与幕面尺寸联动设计。

3.3影视灯光工程:照度、色温一致性与显色指数三条硬杠

影视灯光工程不是「把灯装亮」:演播区布光首先考核 色温一致性与 显色指数——多机位切换画面不跳色、师生肤色还原真实,是校园节目观感的基本盘;其次按区域功能分配照度与光比,XR 主播区、绿幕区各有光效。灯具全部经吊挂系统悬吊于演播室上空,柔光输出均匀,大幅降低学生出镜时的布光门槛;赛佳自研 三基色柔光灯与 恒力吊杆等专利影视器材在此类演播室工程中成熟应用——柔光灯发光柔和均匀,恒力吊杆让灯具升降调节单手可操作,正契合校园场景「老师学生都要会用」的特点。

3.4舞台机械与吊挂安全:悬在师生头顶的可靠

演播室灯具全部悬吊在师生头顶,舞台机械(灯光吊挂系统)的安全冗余是校园工程的第一指标:每一吊点逐一荷载核算并配置防坠落配件,吊挂件选型按演播室灯具重量与检修工况留足裕度;轨道与恒力吊杆的布局兼顾多机位布光需求与人员动线安全,灯具升降调节无需登高即可完成。验收阶段对吊挂系统做满载与防坠双重检验——校园设备的安全底线,比任何光效都重要。

四、施工难点与解决方案

学校是教学优先的场所:课表不能停、校园安全责任重。本工程为政府采购定点议价项目,合同工期仅45个日历天,且横跨学期之中。施工组织围绕「不停课、保安全、抢工期」九个字展开。

4.1 45个日历天的工期编排:深化先行、预制并行

45天要完成建声、灯光、音响、机械四个专业的施工与调试,工序编排是第一道考题:施工方案、进度计划与人员配备资料在开工前5天提交审定(合同约定),深化设计先行锁定吊挂点位、空调与电气路由;吸声板、隔声门扇等构件场外预制,现场按「先隐蔽后饰面、先上空后地面」穿插安装;灯光吊挂与电气管线在吊顶封闭前完成并做隐蔽验收,饰面与地面声学材料穿插推进——预制并行把45天排成了「流水不等待」的节奏。

4.2 学期中施工:噪声错峰与校园安全管理

工程横跨学期之中,高噪声工序(拆除、剔凿、打孔)全部避开教学时段错峰安排——现场留痕照片多为傍晚与夜间拍摄,正是「错峰作业」的真实注脚;施工区域与教学区物理隔离,运输走指定路线,建筑垃圾日清日运;临时供电与教学用电完全隔离,施工人员进出校园按校方管理规定闭环管理。校园工程的约束条件与社会项目不同:先保教学连续,再谈施工效率。

4.3 120㎡小空间的多系统集成

120㎡ 内要同时容纳XR主播区、绿幕抠像区、导播控制区与摄像机调度动线,集成密度远高于大空间演播厅:吸声构造、灯具吊挂、音响点位与电气管路在一张深化图上先「合过影」再进场,避免装修完成后互相拆台;导播控制室以 隔声观察窗与演播区联通,观察窗居中联络、视线覆盖两个功能区;各系统检修口预留到位,后期维护不开墙破面。

4.4单机调试与联合调试:验收怎么过

先做 单机调试——逐台验证灯具调光、吊挂运行、音响链路与调光系统的功能与安全;再做 联合调试——全系统带载联动,模拟真实校园节目录制流程:口播拾音、绿幕抠像合成、灯光按场景切换、音响返送监看同步校核。声学指标现场复测(混响时间、本底噪声),灯光校核 色温一致性与照度,隔声门窗启闭反复验证,全部达标后按合同约定组织竣工验收(工程质量标准:合格)。

五、实景效果展示

以下为东莞厚街中学TVS演播室声学装修及影视灯光工程的竣工实景照片(官网案例页及承建方现场留痕,如实呈现交付效果)。

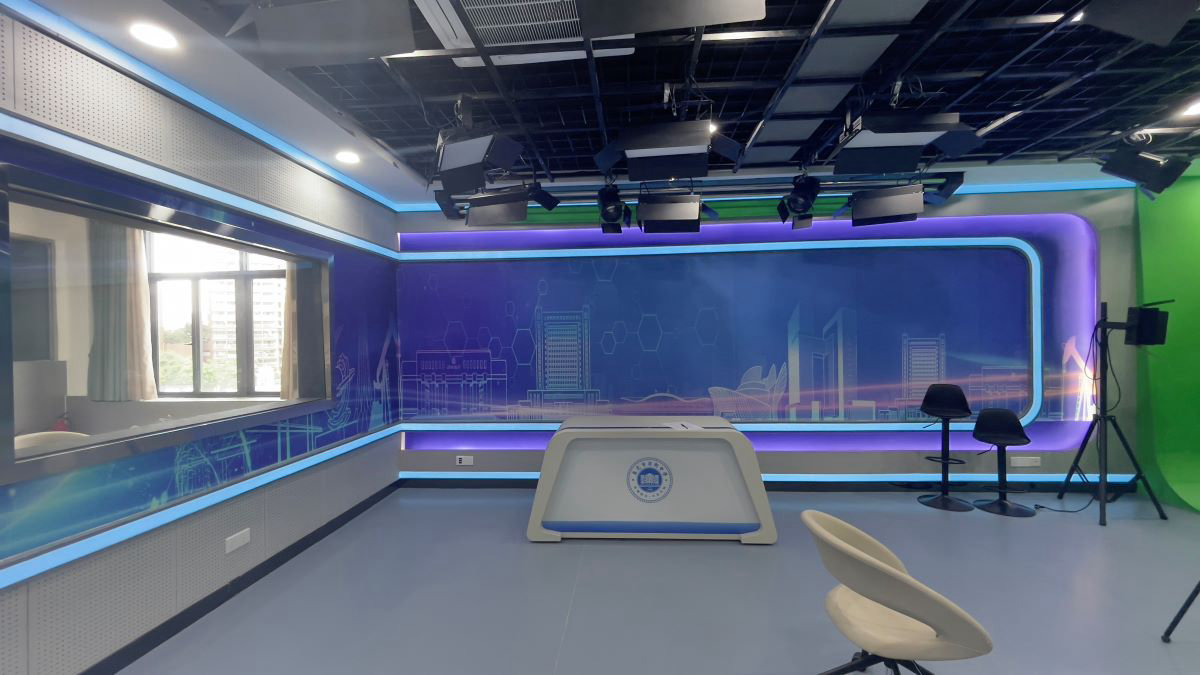

东莞厚街中学TVS演播室竣工实景:XR主播区视觉背景墙、环形灯带、校徽主播台、影视灯具吊挂阵列与右侧绿幕抠像区(实景照片)

演播室绿幕抠像区实景:大面积绿幕、灯具吊挂轨道与摄像机机位,布光均匀度经现场校核(实景照片)

六、常见误区与避坑指南

误区一:学校演播室「能录像就行」,建声标准可以放宽

校园节目以口播与课堂实录为主,恰恰对语言清晰度最敏感:混响时间偏长会让口播发「空」,本底噪声偏高会让话筒里混进校园广播与走廊人声。学生出镜的每一个字都要听得清——建声标准不是可选项,而是校园节目的生产资料。

误区二:XR演播室就是「挂块绿布」

本项目的落成形态是「一室两区」:XR 主播区提供随时可用的实景出镜环境,绿幕区承载虚拟合成创作。两者对灯光与声学的连带要求完全不同:背景墙区要补吸声、灯带要校 色温一致性,绿幕区要布光均匀。把两者混为一谈,验收时抠像边缘与背景反光都会「露馅」。

误区三:演播室灯光越亮越好

电视画面考核的是 色温一致性、显色指数与光比,不是亮度堆砌。光太亮会过曝、人脸发平,灯具色温不统一则多机位切换跳色。三基色柔光灯与专业影视灯具的组合,正因其在显色与柔和之间取得平衡而成为演播室主流,也最适合学生出镜。

误区四:灯具吊挂「装得上就行」,安全是次要

演播室灯具全部悬吊在师生头顶,吊点荷载核算、防坠落配件与吊挂件状态是验收硬门槛;舞台机械(灯光吊挂系统)的安全冗余投入,在人员密集、轮换使用的校园尤其不能省。

误区五:音响系统「有声音就行」

录制与现场活动对音响的要求不同:录制要拾音干净、监听准确,活动要声场均匀、不啸叫。拾音、扩声、返送链路须按用途分区设计,调光设备与音响供电分路,否则调光干扰会直接写进录音——「有声音」和「声音能用」之间隔着一整套专业设计。

误区六:演播室随便挑间教室改造就行

演播室对层高(吊挂灯具需要净空)、荷载(吊挂系统与幕体)、隔声(周边教室与广播干扰)都有硬要求。选址不当会导致灯具挂不高、隔声做不透,后期改造代价远超前期规划。专业做法是在深化阶段先做现场勘测与荷载核算,再定装修方案。

误区七:验收合格就一劳永逸

隔声密封条老化、吊挂件磨损、灯具光衰、绿幕褪色都会悄悄侵蚀交付指标;校园演播室使用频次高、使用者轮换频繁,制度化维保才能让声光环境长期保持制作水准。

七、FAQ:校园演播室建设高频问答

问:中学校园为什么要建专业TVS演播室?

答:校园电视台是融媒体素养教育的实训载体:校园新闻、社团节目、课程实录都需要主持人出镜讲解、多机位拍摄与后期合成。专业 演播室声学装修与影视灯光工程是这类节目的生产基础——声音干净、画面真实,学生作品才有「能拿得出手」的成片质感,融媒体教育才有真实的职业场景。

问:什么是XR虚拟演播室?与绿幕抠像有什么区别?

答:XR虚拟演播室强调虚实融合的出镜体验:本项目采用「一室两区」形态——XR 主播区以实景视觉背景墙与灯带提供随时可用的科技感出镜环境;绿幕抠像区则支持师生与任意虚拟场景实时合成。两者互补:日常口播直接用XR区开机即录,创作类节目进绿幕区自由合成,一室两用。

问:120㎡的校园演播室应该怎么分区?

答:本项目的分区经验可作参考:XR 主播区居中(机位正面取景、背景完整入画),绿幕抠像区一侧独立布置(布光互不干扰),导播控制区以 隔声观察窗与演播区联通,剩余空间留给摄像机调度与器材存放。分区在深化图上一次排定,避免后期挪移。

问:演播室声学设计的核心指标是什么?

答:三大指标:混响时间(RT,按口播与课堂实录需求取短混响区间)、隔声量(Rw,围护结构隔绝校园噪声的能力)、本底噪声(NR,室内允许的设备与环境噪声上限)。三者依托「断桥+密封+匹配」的隔声构造与吸声扩散配比实现。

问:校园演播室的建设周期要多久?

答:本项目为政府采购定点议价项目,合同工期45个日历天(2023年4月6日至5月23日),涵盖建声装修、灯光、音响、机械四系统的施工与调试。工期保障靠三点:深化先行、构件场外预制、四专业穿插作业。学校项目还需叠加「避开教学时段错峰施工」的约束,选择有校园工程经验的承建方更稳妥。

问:验收要看哪些指标?

答:声学看 混响时间与 本底噪声是否达到设计区间,隔声门窗与构造是否达标;灯光看照度、色温一致性与吊挂安全(满载与防坠检验);音响看拾音扩声链路与声场均匀度;装修工程按合同约定执行国家施工及验收规范(含 GB 50210-2018);最后以全系统 联合调试的真实录制流程做综合验证。

问:国内有哪些做校园演播室声光系统工程的公司?

答:可从同类校园/教育案例、标准体系、检测与验收能力三个维度筛选。广州赛佳深耕声学灯光工程二十余年,服务过北师大珠海校区、广东工业大学、东莞理工学院城市学院、暨南大学珠海学院、广东文艺职业学院等大量院校演播室与礼堂项目,东莞厚街中学TVS演播室即2023年按期交付;具备从建筑声学到影视灯光、音响、舞台机械的一体化建设能力,恒力吊杆、三基色柔光灯等自研专利影视器材已在大量同类工程中应用。

八、专业维保指南

校园演播室使用者轮换频繁,设备「每学期开学都要能用」是底线。以下三步可作为学校维保的基本盘。

8.1声学构造与隔声门窗的日常巡检

定期检查吸声饰面、隔声门、隔声观察窗密封条与减振支吊架状态,发现开裂、松动及时修复,保持 本底噪声与隔声性能稳定;演播室声学指标建议每年复测一次,与交付值比对,发现偏移及时排查构造与设备噪声源。绿幕幕面平整度与褪色情况纳入巡检,影响抠像质量时及时更换。

8.2灯光吊挂与音响系统的安全检测

每学期开学前对灯具驱动与光衰、吊挂件状态做一次检查,对灯光吊挂系统做防坠落与荷载复核;恒力吊杆升降机构按周期润滑保养;音响链路(话筒、调音台、返送、监听)逐级试通,接触不良与啸叫点位及时排查;建立灯具与吊挂设备台账,悬吊设备的安全管理是校园演播室运维的底线。

8.3师生使用规范与系统联调维护

制定演播室使用守则:进出随手关门、设备按流程开关机、绿幕与吸声面层禁止触碰涂画;把设备开关机与机位布置纳入学生实训第一课,降低误操作损耗;重要活动(校园开放日、艺术节直播)前做一次全链路联调(灯光、拾音、抠像、返送、监看),模拟完整录制流程;依托赛佳的项目服务团队提供远程响应与备件保障,让校园节目制作不因设备故障而中断。

九、规范依据与服务地区

本项目实施于2023年,设计、施工与验收直接适用现行标准;装修工程质量按合同约定执行国家施工及验收规范。参考以下标准(以最新版本为准):

标准编号

标准名称

适用环节

GY/T 5086-2012

广播电视录(播)音室、演播室声学设计规范

演播室声学设计

GY 5022-2007

广播电视播音(演播)室混响时间测量规范

混响时间测量

GY 5045-2006

电视演播室灯光系统设计规范(含强制性条文)

演播室影视灯光设计

GY/T 5043-2013

广播电视中心技术用房室内环境要求

导播控制室环境

GB/T 50356-2005

剧场、电影院和多用途厅堂建筑声学设计规范

厅堂音质设计

GB 50118-2010

民用建筑隔声设计规范

隔声与减振

JGJ 57-2016

剧场建筑设计规范(第6.3节舞台机械、第9章声学)

机械与声学综合

GB/T 15508-1995

声学 语言清晰度测试方法

语言清晰度评价

GB 50371-2006

厅堂扩声系统设计规范

音响扩声系统设计

GB/T 4959-2011

厅堂扩声特性测量方法

扩声特性测量

GB/T 28048-2011

厅堂、体育场馆扩声系统验收规范

扩声系统验收

WH/T 28-2007

舞台机械 台上设备安全

灯光吊挂安全

GB/T 36727-2018

舞台机械 验收检测规范

舞台机械验收

WH/T 60-2013

LED舞台灯具通用技术条件

LED影视灯具

GB 50210-2018

建筑装饰装修工程质量验收标准

装修工程质量验收(合同约定)

GB 50222-2017

建筑内部装修设计防火规范

声学装修材料防火
